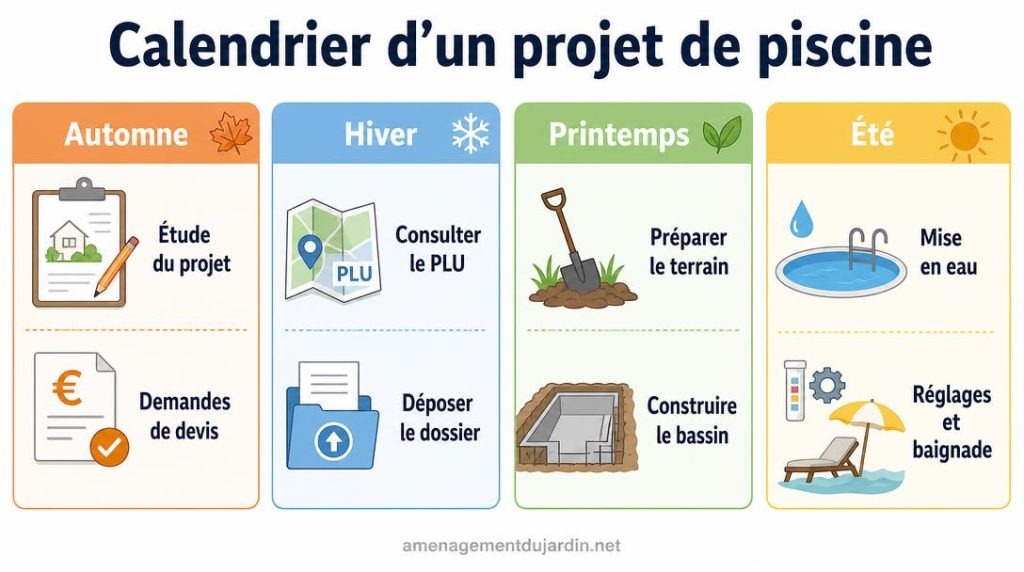

Quand les premiers beaux jours arrivent, l’envie est simple : plonger dans son bassin plutôt que regarder des engins travailler au fond du jardin. Sur le terrain, je constate souvent que le projet démarre avec une date de baignade en tête, mais que les mois nécessaires en amont sont sous-estimés. Pourtant, un calendrier d’un projet de piscine enterrée se construit à rebours, à partir du moment où vous voulez réellement en profiter.
La construction n’est qu’une partie de l’histoire. Il faut aussi laisser leur place à la définition du projet, aux autorisations, aux commandes et aux petits imprévus qui font la vie d’un chantier extérieur. Avec ce rythme en six étapes, votre échéance devient beaucoup plus concrète.

🏡 Sommaire
1. Cadrer le projet et fixer la date de baignade

Le décalage est classique : on rêve d’une baignade en juillet alors que le projet est encore flou au printemps. Pour éviter cette course contre la montre, commencez par fixer une date de baignade réaliste, puis remontez le temps. Ce premier réflexe donne de la cohérence à tout le calendrier construction piscine.
L’implantation pèse tout de suite dans la balance. L’orientation, la proximité de la maison, les arbres et leur houppier, c’est-à-dire leur couronne de feuillage, les limites de propriété, les réseaux enterrés et l’accès des engins doivent être regardés ensemble. Une belle place sur le plan peut devenir compliquée si une pelle mécanique ne peut pas l’atteindre sans abîmer l’allée.
Les dimensions, la profondeur, la forme et les équipements influencent également la durée réelle du projet. Une piscine coque, fabriquée en usine puis livrée sur place, n’avance pas au même rythme qu’une piscine béton construite dans le jardin. La pente, la roche, l’humidité ou un ancien remblai peuvent aussi rallonger la préparation. C’est pourquoi il peut être utile de se renseigner auprès d’un constructeur de piscine dès cette étape, afin de vérifier la faisabilité du projet et d’obtenir une première estimation des délais.
Prévoyez enfin un budget qui regarde au-delà du bassin : terrassement, évacuation des terres, raccordements, local technique, margelles, sécurité et abords comptent autant que la cuve elle-même. À mon avis, se demander quand commencer un projet piscine dès l’automne ou l’hiver précédent évite bien des concessions de dernière minute.
2. Vérifier les règles d’urbanisme et déposer le dossier

Les démarches d’urbanisme ne se règlent pas à la veille du terrassement. Elles donnent le tempo du projet et méritent d’être vérifiées avant de figer les plans ou de réserver une entreprise. Le premier arrêt utile se fait auprès de la mairie, avec la consultation du PLU, le plan local d’urbanisme, qui peut encadrer l’implantation, les distances, les matériaux ou les secteurs protégés.
Hors secteur protégé, un bassin enterré de moins de 10 m² est généralement dispensé de formalité. Au-delà de 10 m² et jusqu’à 100 m², une déclaration préalable piscine est habituellement requise. Un permis de construire est notamment nécessaire au-delà de 100 m², dans certains secteurs particuliers ou lorsqu’un abri dépasse 1,80 m de hauteur.
- Une déclaration préalable est généralement instruite en un mois à partir d’un dossier complet, ce qui laisse déjà peu de place à l’improvisation.
- Le délai permis de construire est généralement de deux mois, avec un possible allongement si des pièces complémentaires sont demandées ou si le terrain présente une contrainte particulière.
Après l’affichage régulier de l’autorisation sur le terrain, le recours des tiers impose de garder une marge. Pour un projet soumis à permis, intégrer trois mois par prudence dans le rétroplanning sécurise le départ du chantier. Ce n’est pas la phase la plus enthousiasmante, j’en conviens, mais elle évite de bâtir tout le calendrier sur une date fragile.
3. Choisir le bassin et valider le devis
C’est le moment où une envie doit devenir un projet réalisable. Une piscine coque est fabriquée en usine, souvent en résine polyester renforcée de fibre de verre, puis transportée et posée sur le terrain. Une piscine béton se réalise sur place avec terrassement, ferraillage, pièces à sceller, coffrage ou coulage, séchage et revêtement : deux façons de construire, donc deux rythmes de chantier.
Avant de signer, les plans doivent arrêter les dimensions, la forme, la profondeur, le local technique, les réseaux, la filtration, le chauffage éventuel, la couverture ou le dispositif de sécurité et les finitions. Modifier un de ces éléments après validation peut entraîner une nouvelle étude, une adaptation du devis, une commande supplémentaire ou un créneau de chantier repoussé. Un devis vraiment détaillé reste votre meilleur garde-fou.
| Type de bassin | Impact sur le calendrier |
|---|---|
| piscine coque | La pose peut prendre moins de cinq jours si les conditions sont favorables, mais la fabrication, le terrassement, les raccordements et les finitions prolongent le projet. |
| piscine béton | La construction sur place demande plusieurs semaines, notamment pour la structure, les temps de séchage et le revêtement. |
Le délai de fabrication piscine dépend du modèle, des options, de la capacité de production et de la livraison : demandez qu’il soit confirmé par écrit dans le calendrier contractuel. Vérifiez aussi ce qui est inclus, du grutage à l’évacuation des terres, du remblaiement aux margelles et à la remise en état des abords.
4. Préparer le terrain avant le début des travaux
Une date de chantier n’a de valeur que si le terrain est prêt à l’accueillir. La vraie question est donc simple : les engins, les camions et, pour une coque, le camion-grue peuvent-ils atteindre la zone de pose sans transformer le jardin en parcours d’obstacles ? Il faut parfois protéger une allée, organiser un passage ou intervenir sur certains végétaux avant le premier coup de godet.
La préparation chantier piscine commence par le traçage, l’excavation et la mise à niveau du fond de fouille. Le terrassement piscine délai se compte souvent en quelques jours pour un projet courant, mais un sol rocheux, humide, instable ou en pente réclame des adaptations. Drainage, renforcement, dalle béton ou évacuation de roches ne sont pas des détails : ils assurent la stabilité future du bassin.

- Les terres excavées doivent avoir une destination prévue, car leur évacuation peut modifier sensiblement le coût et la durée du chantier.
- Les réseaux d’eau, d’électricité et d’évacuation doivent rejoindre le local technique par un cheminement anticipé, avant que les zones ne soient refermées.
- La pluie, le gel et les températures négatives peuvent retarder le terrassement, la stabilisation du sol ou le coulage du béton : gardez une marge météo.
Mon conseil : avant de bloquer définitivement la date des travaux, faites vérifier l’accès réel depuis la rue jusqu’à l’emplacement prévu. C’est souvent là que se cachent les jours perdus.
5. Construire le bassin et installer les équipements

Le chantier est la phase que tout le monde remarque, mais ce n’est pas forcément la plus longue du calendrier global. Les étapes construction piscine suivent une logique précise : terrassement, préparation du fond, réalisation ou pose de la structure, installation des pièces à sceller et des canalisations, étanchéité, finitions puis mise en eau. Quand cet ordre est respecté, le jardin garde une trajectoire claire.
Pour une piscine béton, le fond est préparé et ferraillé avant l’intégration des bondes, skimmers, buses de refoulement et autres pièces à sceller. Viennent ensuite le coffrage, le coulage ou la projection du béton, avec des temps de séchage à respecter. Ce gros œuvre piscine explique pourquoi une structure béton standard bien préparée demande en moyenne six à huit semaines de chantier, avec une fourchette de six à douze semaines selon la complexité et les conditions.

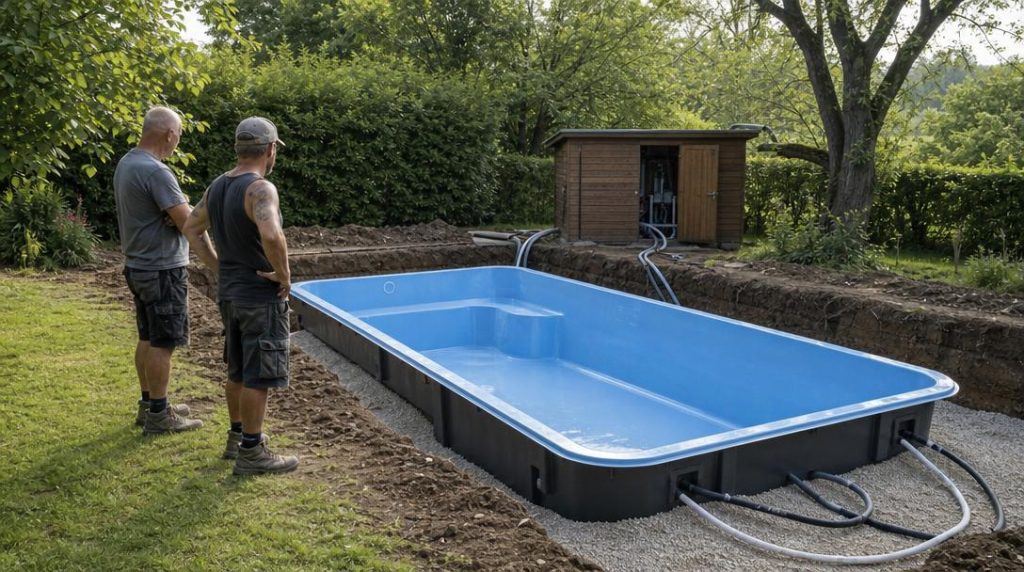

Avec une coque, le bassin est posé dans une fouille stabilisée, calé, raccordé puis remblayé progressivement, généralement pendant la mise en eau. La pose peut être rapide, mais le chantier complet, avec raccordements, margelles et mise en service, dure souvent une à plusieurs semaines. La vitesse de pose ne doit pas faire oublier la préparation du terrain.
La plomberie piscine relie les pièces à sceller à la pompe, au filtre, au local technique et aux éventuels équipements complémentaires. Les raccordements hydrauliques et électriques méritent un contrôle avant le remblaiement définitif. L’étanchéité, elle, peut être assurée par la coque, un liner, une membrane, un enduit ou un revêtement adapté : chaque système demande sa propre finition. Margelles, ceinture périphérique et abords immédiats viennent ensuite donner au bassin son vrai visage.
6. Mettre en eau et prévoir une marge avant la première baignade

La fin du chantier donne envie d’attraper le maillot tout de suite. Pourtant, la mise en eau piscine intervient après la construction ou la pose du bassin, les raccordements, les contrôles d’étanchéité et l’installation de la filtration. Une eau présente dans le bassin ne signifie donc pas forcément une baignade immédiate.
La mise en service piscine comprend le démarrage de la pompe et du filtre, le contrôle des canalisations, le réglage de la circulation et les premiers contrôles des paramètres de traitement. Ces vérifications servent à repérer un réglage capricieux avant que les abords soient définitivement terminés. Il faut aussi installer au moins un dispositif de sécurité normalisé : barrière, couverture, abri ou alarme.
Gardez une marge pour les essais, les finitions, la météo et les réglages. Pour une coque, le délai entre signature et première baignade est parfois estimé entre deux et quatre mois, démarches et chantier compris. Pour le béton, le délai global est généralement plus long à cause de la construction sur place, du séchage, de l’étanchéité et des finitions. Le délai construction piscine enterrée dépend donc moins d’une seule date que de la bonne articulation de toutes les phases.
Une marge bien prévue est toujours plus agréable qu’un été passé à attendre les derniers réglages.
Un calendrier d’un projet de piscine enterrée n’est pas seulement un tableau de dates : c’est une façon de préserver votre jardin pendant les travaux et votre tranquillité au moment d’en profiter. Une fois le bassin en service, une autre réflexion commence, plus douce celle-là : imaginer les plantations, l’ombre et les circulations autour de l’eau. Je trouve qu’il vaut mieux laisser ces aménagements mûrir un peu plutôt que de les décider dans l’urgence, entre deux livraisons de chantier.
FAQ
Combien de temps faut-il pour construire une piscine ?
La durée des travaux dépend d’abord du bassin. Une coque peut être posée et raccordée en quelques jours à quelques semaines, tandis qu’une piscine béton demande généralement six à douze semaines de chantier. La durée totale est plus large, car elle englobe l’étude, le devis, les autorisations, la fabrication éventuelle, la préparation du terrain, les finitions et la mise en service. Pour une coque, on avance couramment une estimation de deux à quatre mois entre signature et première baignade ; un projet béton peut nécessiter trois à six mois selon les contraintes.
Pourquoi attendre 3 mois après le permis de construire ?
Cette attente tient compte, par prudence, du délai de recours des tiers après l’affichage de l’autorisation sur le terrain. Elle réduit le risque de lancer des travaux alors qu’un voisin conteste l’autorisation. Dans votre rétroplanning, ces trois mois s’ajoutent au délai d’instruction de deux mois du permis, à la préparation du terrain et à la réservation de l’entreprise. Anticiper ce temps protège le projet, même si cela semble long au départ.
Quand démarrer un projet de piscine pour en profiter l’été ?
Pour viser une baignade estivale, mieux vaut lancer les études, les demandes de devis et la vérification de l’urbanisme dès l’automne ou l’hiver précédents. Construire sa piscine en hiver permet parfois de prendre de l’avance, à condition que le terrassement, le béton et les températures s’y prêtent. La période idéale pour construire une piscine dépend donc du terrain, du type de bassin, des autorisations et de la disponibilité des intervenants. Réserver tôt laisse surtout une marge bienvenue si la météo change ses plans.
